千葉県停電、2度目の見通し修正 完全復旧は「最大で2週間程度」 「経験したことがない規模の設備損壊」
東京電力ホールディングスは9月13日、台風15号の影響による千葉県などの停電について、「最大2週間程度でおおむね全面復旧する」という見方を示した。復旧の見通しについて、2度目の修正となった。
同社は10日時点で「11日中には完全復旧を目指す」としていたが、11日時点では「千葉市以外のエリアについてめどが立っていない」として修正。それでも「一週間かかる規模だとは考えていない」という見方を示していた。
見通しがさらにずれこんだ理由について、同社は「1週間かからないというのは、これまでの台風での経験を基に判断していた。しかし、今回は倒木や土砂などによる、これまでに経験したことがない規模の設備損壊だった」と話した。
同社は、房総半島の南部や東部について「まだ全ての被害状況を把握できているわけではない」としている。
「倒木や土砂で現場に入れない状況や、千葉県の土地の特徴から、広範囲なエリアで難工事に直面している。今回の見通しは最大限を想定した。この発表以降、1日も早い復旧に取り組む」(同社)

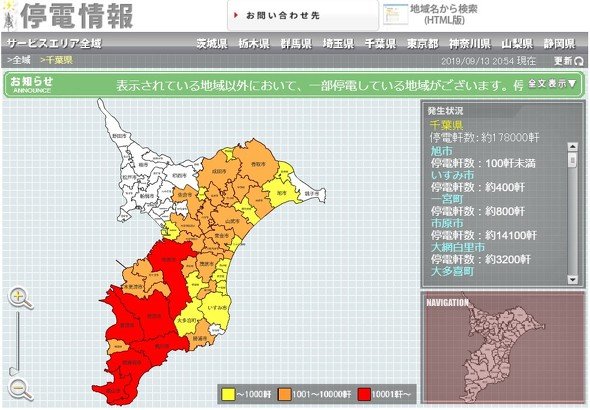

13日午後6時点で、停電軒数は約18.5万軒。同社は市区町村別に、復旧に要する期間を発表している。
(1)3日以内におおむね復旧見込み:成田市(山間部除く)、香取市、東庄市、銚子市、旭市、匝瑳市、横芝光町、富里市、酒々井市、佐倉市、花見川市、稲毛区、若葉区、中央区、緑区、市原市(山間部除く)、茂原市(山間部除く)、袖ケ浦市(山間部除く)、木更津市(山間部除く) 注:山間部は復旧に3日以上要する可能性あり
(2)1週間以内におおむね復旧見込み:多古町、芝山町、山武市、八街市、東金市、九十九里町、大網白里市、白子町、長生村、一宮町、睦沢町、長南町、長柄町、いすみ市、大多喜町、勝浦市、君津市、富津市

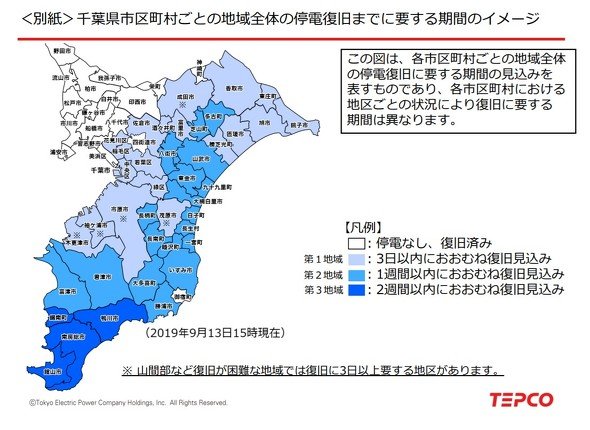

(3)2週間以内におおむね復旧見込み:鴨川市、鋸南町、南房総市、館山市
Copyright © ITmedia, Inc. All Rights Reserved.
関連記事
こんなメディアも見られています
ITmedia NEWSに関連する情報をお探しであれば、こちらのメディアもお役に立てるかもしれません。
SpecialPR
本日の新着記事
アクセスランキング
-
1
GMO、ランサム被害にあった顧客に新しいPC提供へ 犯行グループは1人の顧客情報公開か
-
2
NECのルータ「Aterm」、PHP脆弱性の影響なし 設定画面URLの「.php」は無関係
-
3
GMO、不正アクセス実行犯の手がかりに懸賞金 1億5000万円規模
-
4
「楽天トラベル」に不正アクセス 顧客情報最大約260万件など流出か 予約者約3.6万件のクレカ情報も
-
5
GMO、攻撃者の公開情報に「アクセスは絶対に控えて」 悪質な拡散者には法的措置を準備
-
6
Google、プライバシーポリシーに「Gmail」「Googleフォト」のデータを広告に使う例外を追加 回避方法は
-
7
So-net、会員情報約259万件が漏えい 一部メールサービスではパスワードも流出
-
8
メアドを検索→AIで“その人専用フィッシングメール”を生成する手法、クリック率が約2.7倍に 7000人以上で実験
-
9
「自分の個人情報が漏えいした……どうすれば?」 IPAが対処法公開
-
10
GMO不正アクセス、犯人側は「27日に顧客のPC攻撃」予告 GMOが端末回収、ホワイトハッカーが解析中
ITmedia NEWS SNS
インフォメーション
注目情報をチェック
ITmediaNEWSをフォロー
あなたにおすすめの記事PR
