あまりにも明確なこのパターンを、私は「メガプロジェクトの鉄則」と名付けた──予算超過、工期遅延、便益過小のくり返し、である。
メガプロジェクトの鉄則は、ニュートン力学の法則のような、同じ原因が同じ結果を生むという意味での「法則」ではない。私が研究するのは人間だ。社会科学でいう「法則」は、確率的な法則である(自然科学にも確率的な法則はあるが、アイザック・ニュートンはあまり関心を払わなかった)。大型プロジェクトが予算と工期をオーバーし、便益が期待を下回る確率は非常に高く、その信頼性は高い。
258件のプロジェクトから始まったデータベースは、今では南極を除く全大陸136カ国の20種超の計1万6000件を超えるプロジェクトを収録し、その数は今も増え続けている。
あとで紹介するように、最近のデータには、小さいが重要な新傾向が見られるが、大まかな構図は変わらない。予算内・工期内に完了するプロジェクトは、全体の8.5%にすぎない。予算・工期・便益の3点ともクリアするプロジェクトは、わずか0.5%だ。
言い換えれば、91.5%のプロジェクトが、予算か工期、またはその両方をオーバーする。そして99.5%のプロジェクトが、予算超過か工期遅延、便益過小、またはそれらの組み合わせに終わる。約束通りに実現するプロジェクトは当たり前か、せめて一般的であってほしい。だがそうなるプロジェクトはほとんどない。

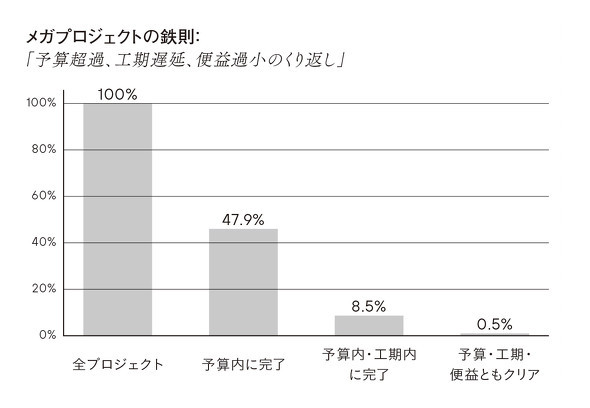

メガプロジェクトの鉄則を図で表すと、次のようになる。
そして、予算、工期、便益の3拍子そろった0.5%のプロジェクトは、この図では肉眼でほとんど見えない。この実績のひどさはいくら強調しても足りないほどだ。
大型プロジェクトを検討している人にとって、これは憂慮すべき問題である。だが、これらの数字は陰鬱とはいえ、全貌を伝えてはいない──実態はこれよりはるかにひどいのだ。
私の経験から言うと、ほとんどの人が、予算と工期の超過が一般的だということは知っている。だがそれが「どれだけ一般的なのか」は知らず、私の数字を見てショックを受ける。
とはいえ、大型プロジェクトの運営では、超過(とくにコスト超過)を考慮に入れて対策を講じなくてはならないことは、ほとんどの人が間違いなく知っている。よくある対策は、予算に「ゆとり」を持たせることだ。必要にならないことを願いながらも、万一に備える。そのゆとりはどれくらい取ればよいのだろう? 典型的には10%から15%の予備費が計上されることが多い。
例えば、あなたがとくに用心深い人だとしよう。あなたは大型ビルの建設を計画し、20%の予備費を計上して、不測の事態に対応できるつもりでいる。だがその後あなたは私の研究を読んで、ビル建設プロジェクトのコスト超過率が平均62%であることを知った。
これは心臓が止まるような、下手するとプロジェクト自体が止まってしまうような数字だ。さいわいあなたのスポンサーは、このリスクに応じた予備費の計上を了承し、プロジェクトにゴーサインを出した。今や予算には、62%もの予備費が組み込まれた。現実世界ではそんなことはほぼ許されないが、あなたは数少ない幸運な1人だ。
では、これで安心と言えるだろうか? 答えはノーだ。実際、これでもまだリスクを大幅に過小評価している。
なぜならあなたは、コストが予算を超過するとしても、超過率はせいぜい平均の62%程度だと仮定しているからだ。なぜそう仮定したのか?
コスト超過率が、よくある釣り鐘型ベルカーブの「正規分布」に従うのであれば、この仮定は正しい。サンプリングや平均、標準偏差、大数の法則といった統計学的手法の多くは、正規分布を前提としている。正規分布の考え方は文化や人々の意識にまで浸透し、私たちはこれをもとに直感的にリスクを把握する。正規分布では数値の大半が中央に集中し、「裾(テール)」と呼ばれる分布の両端には、極端な外れ値はほとんどまたはまったく存在しない。こうした分布は「裾の薄い(シンテール)」分布と呼ばれる。
一例として、人間の身長は正規分布に従う。住んでいる場所にもよるが、ほとんどの成人男性の身長は175センチ近辺に集中し、世界一背が高い人でもその1.6倍程度でしかない。
だが正規分布は唯一の確率分布ではないし、最も一般的な分布ですらない。だからその意味では「正規」ではない。確率分布には、極端な外れ値がずっと多く裾の厚い、「ファットテール」と呼ばれるものもある。
