KDDI、ロンドンに新データセンター 再エネ100%でAI需要に対応、総工費は600億円

» 2025年10月22日 15時52分 公開
[ITmedia]

 KDDIは10月22日、欧州子会社のTelehouse International Corporation of Europeが、英国ロンドン市内で新たなデータセンター「Telehouse West 2」の建設を始めたと発表した。生成AI時代のインフラとして、消費電力の大きいGPUサーバーにも対応する。総工費は約600億円で、2027年度の開業を予定する。

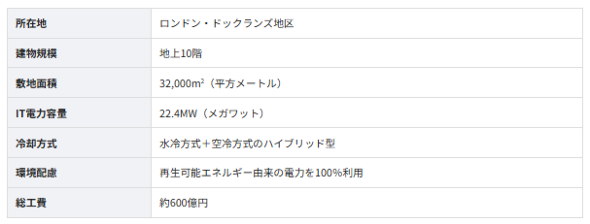

photo 新設する「Tollhouse West 2」の完成イメージ(出典:KDDI)

 新施設は地上10階建てで、市内東部のデータセンター群「ロンドン ドックランズ・キャンパス」に立地。供給電力容量は22.4MWで、Telehouseブランドとしては欧州最大となる。水冷と空冷を組み合わせたハイブリッド型として冷却性能を高めた。


 KDDIは世界10カ国以上でデータセンターを展開しており、ロンドンでは1990年から施設を運用。今回の新棟は6棟目で、これによりドックランズ・キャンパス全体の供給電力量は57.1MWに拡大する見込みだ。

 ロンドンのデータセンター市場は生成AIの普及を背景に、今後5年間で年平均21%の成長が見込まれている。KDDIはこうした状況を念頭に、世界最大のコネクティビティを持つドックランズ・キャンパスで供給電力の拡大を進め、AI活用に対応した体制を整える考えだ。また、2024年5月に始動したビジネスプラットフォーム「WAKONX」の中核にも位置付け、デジタル化を推進するとしている。
