「半導体・デジタル産業戦略」の2023年6月の改定を受け、昨年よりデータセンター(DC)・半導体工場の新増設の動きが活発になっていることから、一般送配電事業者及び広域機関では、前回想定からこれらの需要を個別に計上している。
近年、DCの大規模化が顕著であり、ソフトバンク社が2026年度に開業予定の苫小牧DCは300MWであるほか、日本各地に数百MWから1GWといった大型DCの計画が公表されている。

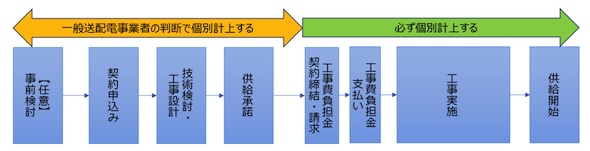

電力需要想定では、蓋然性の高い計画のみを計上することが適切であるため、系統接続プロセスにおいて、工事費負担金契約締結・請求する段階まで進んでいる案件は必ず個別計上し、それ以前の段階の案件については、補助金採択等の状況を踏まえ、一般送配電事業者の判断により個別計上している。

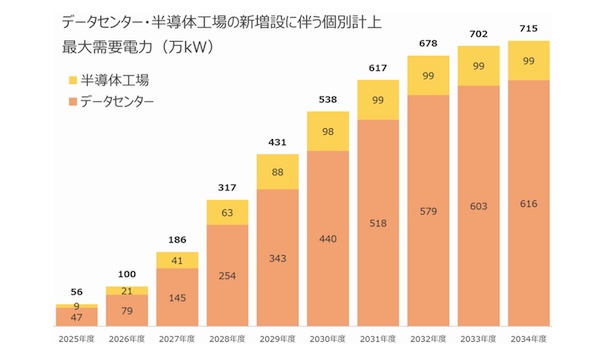

これら個別計上の結果、最大需要電力(全国合計)は2034年度に715万kW(データセンター616万kW、半導体工場99万kW)の増加が見込まれ、需要電力量(全国合計)は2034年度に514億kWh(データセンター440億kWh、半導体工場73億kWh)の増加が見込まれている。これは前回想定(2033年度に+537万kW・407億kWh)と比べ、3割程度の上方修正となっている。
また、年負荷率はデータセンターで80%程度、半導体工場で83%程度となっている。2034年度の需要想定全体に占めるデータセンター等個別計上の比率は、最大需要電力の約4%、需要電力量の約6%である。
